创新赋能!南通双桥枢纽工程“会走路”模板引领行业变革
2025-07-30 17:22  来源:中国江苏网
1

近日,南通市通州区新江海河畔的双桥枢纽工程现场,一项颠覆传统的“整体式移动模板”工艺惊艳亮相,标志着我国水运工程施工技术迈向智能化、绿色化新阶段。

传统护岸施工长期面临模板安拆工序繁杂、周期冗长、成本高昂等难题。据双桥枢纽项目副总工谢建文介绍,采用传统工艺时,单段模板需拆解为十块,仅拆卸环节就耗时4天,螺丝拆卸占用2天,后续运输及拼装又需4天。频繁的拆装不仅导致模板连接件快速损耗,年均配件更换成本高达数十万元,更易引发模板变形、拼缝不严等质量隐患。双桥枢纽工程近2公里的重力式护岸建设中,传统模板安拆时间竟占总工期的50%,成为制约工程高效推进的关键瓶颈。

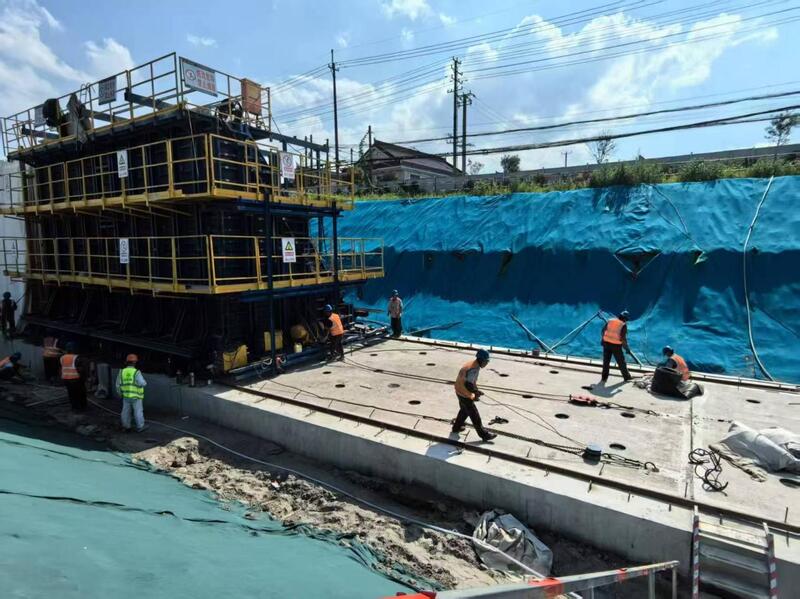

项目负责人崔术明表示,传统工艺每延米护岸的模板成本高、时间长,必须寻求突破性的解决方案。为解决这一难题,项目团队在2024年4月的一次模板设计技术研讨会上提出了创新思路。项目总工程师王余廷受到港口起重机轨道系统的启发,提出将模板设计成整体框架,通过底部的行走轮实现纵向移动。技术团队迅速行动,仅用一个月时间就完成了上百张设计图的绘制,并最终确定了方案:模板底部焊接8组钢轨行走轮,轨道采用标准型号钢轨,牵引系统则借用了工地常见的10吨卷扬机。技术员初红亮介绍,关键在于行走轮的轴承精度,项目采用了盾构机刀盘同款的密封轴承,即使在水中也能保证0.5毫米的运行精度。

2024年5月7日,首段移动模板在下游引航道F4护岸进行试运行,取得了圆满成功。整个移动过程中,模板垂直度偏差始终控制在5毫米以内,远高于传统拼装的精度。从启动到固定,整个模板转移过程仅用了6小时,比传统工艺节省了一周时间。项目副经理陶猛表示,一段护岸可节省7个汽车吊台班,设备租赁费节省1.5万元,195段护岸总计可节省1365个台班,节省成本292万元。

从“人工拆装”到“智能移动”,双桥枢纽工程的模板技术革新,是我国交通基础设施建设领域践行新发展理念的生动缩影。这一成果不仅推动单个项目建设提质增效,更有望引领行业施工技术变革,为推动我国工程建设行业的技术进步和可持续发展做出重要贡献。通讯员 汪俊
